Formwork Papak Drophead: Mempercepatkan Masa Pelucutan

Views:0     Pengarang:Editor tapak     Masa Terbitkan: 2026-07-23      Asal:Tapak

Enquire

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

Masa menunggu pengawetan konkrit menentukan laluan kritikal dalam pembinaan berbilang tingkat, menjadikan masa kitaran papak sebagai hambatan utama untuk penghantaran projek. Persediaan acuan tradisional memerlukan penguncian sistem penuh selama 7 hingga 14 hari. Ini memerangkap modal dalam inventori bahan terbiar, menangguhkan dagangan berikutnya dan meningkatkan kos buruh yang berkaitan dengan pemasangan dan pembongkaran berulang. Kontraktor memerlukan kaedah yang boleh dipercayai untuk mempercepatkan proses ini tanpa menjejaskan integriti struktur atau keselamatan pekerja.

Mekanisme drophead berfungsi sebagai penyelesaian kejuruteraan struktur yang direka khusus untuk pelucutan separa awal. Menilai dan melaksanakan persediaan Drophead Slab Formwork membolehkan kontraktor memulihkan panel dalam masa seawal 3 hari sambil mengekalkan pegangan yang mematuhi kod. Anda akan mempelajari mekanik pelucutan awal, piawaian pematuhan struktur dan cara mendapatkan peralatan yang sesuai untuk projek berbilang tingkat anda yang seterusnya untuk memastikan krew anda bergerak dengan cekap.

  • Masa Kitaran Dipercepatkan: Mekanisme drophead membolehkan pelucutan separa, berpotensi mengurangkan jadual pembinaan dari lantai ke lantai sehingga 20%.

  • Pengoptimuman Bahan: Pengalihan awal panel dan rasuk dek membolehkan penggunaan semula segera pada tuangan seterusnya, secara drastik mengurangkan jumlah volum inventori acuan yang diperlukan di tapak.

  • Shoring Mematuhi Kod: Sistem dengan selamat meletakkan prop menegak di tempatnya untuk 7–14 hari yang dimandatkan (bergantung pada rentang dan kod setempat) sambil membebaskan elemen mendatar.

  • Penilaian Pembekal: Memilih pembekal acuan papak keluli modular yang betul memerlukan penilaian bukan sahaja kualiti komponen, tetapi kedalaman sokongan kejuruteraan dan perkhidmatan perancangan teknikal acuan mereka.

Mekanik Pelucutan Awal: Sistem Tradisional lwn. Drophead

Kaedah pelucutan total tradisional mewujudkan seretan operasi yang ketara di tapak pembinaan. Prop, rasuk dan panel kekal saling bergantung secara struktur dalam tetapan lama ini. Mereka mesti kekal dikunci bersama sehingga papak konkrit mencapai kekuatan reka bentuk penuh. Tempoh menunggu ini menghentikan kemajuan perdagangan seterusnya, termasuk MEP kasar masuk dan pembingkaian. Ia memaksa kontraktor untuk membeli atau menyewa peralatan pendua dalam kuantiti yang banyak untuk mengekalkan jadual menuang berterusan di beberapa tingkat. Apabila keseluruhan dek kekal terkunci, masa kren terbuang menunggu pemindahan bahan pukal, dan kru buruh mengalami masa henti.

Mekanisme drophead secara langsung menyelesaikan kesesakan masa kitaran ini. Menurunkan kepala beberapa sentimeter melepaskan rasuk utama dan panel soffit. Penurunan ini biasanya berkisar antara 50mm hingga 100mm. Penyangga pusat kekal tidak terganggu sepenuhnya semasa tindakan ini. Ia kekal dalam sentuhan aktif yang berterusan dengan papak konkrit. Fungsi mekanikal ini memisahkan acuan mendatar dengan selamat daripada penyokong galas beban menegak. Dengan mengasingkan geladak mendatar daripada penyangga menegak, krew boleh menanggalkan papan lapis atau keluli yang menghadap tanpa mengganggu sokongan struktur konkrit pengawetan.

Pekerja mengikut urutan pendirian dan pemasangan yang sangat berstruktur. Kaedah pemasangan asas ini meminimumkan kerja pada ketinggian dan mempercepatkan garis masa pemasangan keseluruhan. Aliran kerja standard termasuk:

  1. Menetapkan pantai menegak dan meratakan drophead ke ketinggian geladak yang diperlukan.

  2. Memasang rasuk grid utama ke dalam penerima drophead dari lantai di bawah.

  3. Meletakkan rasuk sekunder atau panel modular merentasi grid utama.

  4. Mengamankan semua komponen dan menggunakan ejen pelepas borang yang sesuai sebelum mengikat rebar.

Pelucutan separa beroperasi sebagai proses struktur berperingkat. Ia berbeza sepenuhnya daripada pelucutan keseluruhan. Fizik melibatkan pemindahan beban papak sepenuhnya ke pantai menegak semasa fasa jatuh. Pemindahan beban ini membolehkan penyingkiran acuan mendatar yang selamat dan pantas. Pekerja kemudiannya boleh membersihkan, mengangkut dan memasang semula panel ini di tingkat seterusnya sementara papak asal terus diawet dengan selamat. Pendekatan berperingkat ini memastikan bahan terus bergerak ke atas, sepadan dengan kadar krew penempatan konkrit.

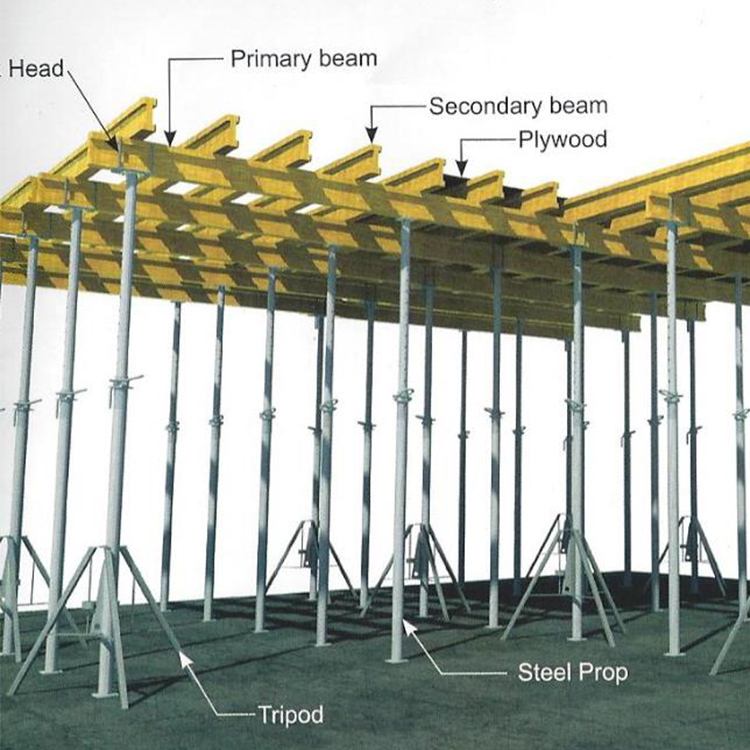

Sistem Formwork Papak Drophead di Tapak Pembinaan

Menilai Sistem Bekisting Papak Konkrit untuk Projek Bertingkat Tinggi

Kebolehskalaan menentukan kejayaan sebarang pilihan peralatan pada plat lantai berulang. Penyeragaman dimensi grid mempercepatkan pembiasaan pekerja dan output harian. Melaksanakan penyelesaian acuan papak bertingkat tinggi yang boleh dipercayai memastikan masa kitaran yang konsisten merentas berpuluh-puluh peringkat. Komponen drophead modular membolehkan krew mewujudkan irama, mengurangkan ralat pemasangan dan meningkatkan produktiviti tapak keseluruhan. Apabila setiap susun atur lantai berkongsi grid asas yang sama, keluk pembelajaran mendatar selepas beberapa tuangan pertama, membawa kepada peningkatan produktiviti yang cepat.

Anda boleh memetakan ciri pelucutan awal terus kepada pengurangan inventori. Berbasikal berbilang tingkat selalunya menggunakan nisbah peralatan tertentu untuk memaksimumkan kecekapan. Kontraktor kerap menggunakan 1 set prop bersama 0.5 set panel. Strategi ini bermakna anda hanya memerlukan panel yang mencukupi untuk separuh lantai yang anda sandarkan. Panel berkitar ke atas dengan pantas manakala prop kekal di belakang untuk menyokong papak pengawetan. Pengurangan bahan mendatar ini mengurangkan logistik trak, keperluan tempat letak dan kitaran pengangkat kren.

Ergonomik memainkan peranan besar dalam kecekapan buruh. Anda mesti menilai nisbah berat-kepada-beban-kapasiti panel. Komponen modular yang lebih ringan mengurangkan pergantungan kren dengan ketara. Mereka mengurangkan keletihan pekerja dan meningkatkan kadar pemasangan harian. Mengintegrasikan sistem acuan papak konkrit moden memastikan projek bergerak dengan selamat tanpa membebankan tenaga kerja anda. Bingkai aluminium dengan menghadap komposit menawarkan nisbah kekuatan kepada berat yang sangat baik, membolehkan seorang pekerja mengendalikan panel yang memerlukan dua orang atau bantuan mekanikal.

Di luar berat, mekanisme sambungan penting. Sistem yang menggunakan kunci baji bersepadu atau sambungan pin mudah mempercepatkan proses pemasangan berbanding dengan sambungan bolt tradisional. Apabila pekerja boleh mendapatkan panel dengan pukulan tukul tunggal, penjimatan masa terkumpul merentas dek 10,000 kaki persegi menjadi besar. Menilai butiran ergonomik kecil ini memisahkan sistem purata daripada penyelesaian berprestasi tinggi.

Pematuhan Struktur dan Piawaian Masa Pelucutan

Keperluan kod khusus mengawal penyingkiran acuan pada setiap projek. Piawaian seperti ACI 347 atau IS 456 menentukan masa pengawetan minimum berdasarkan elemen struktur. Panel soffit papak biasanya memerlukan minimum 3 hari sebelum dialih keluar. Penyangga papak memerlukan 7 hingga 14 hari, bergantung pada sama ada rentang berukuran lebih atau di bawah 4.5 meter. Anda mesti mematuhi kod tempatan ini untuk mengelakkan kegagalan struktur bencana dan memastikan kebolehservisan jangka panjang dek konkrit.

Memahami garis masa pelucutan komprehensif untuk elemen struktur bersebelahan memastikan jadual anda tepat. Jadual di bawah menggariskan garis masa perbandingan standard yang digunakan di kebanyakan tapak pembinaan komersial.

Elemen Struktur

Keadaan pelucutan

Masa Minimum

Formwork Menegak (Lajur, Dinding)

Penyingkiran penuh

16–24 jam

Panel Soffit Papak

Alat peraga drophead kekal bersentuhan

3 hari

Soffits Rasuk

Props tertinggal di bawah

7 hari

Alat Papak (Rentang sehingga 4.5m)

Penyingkiran penuh

7 hari

Alat Papak (Span melebihi 4.5m)

Penyingkiran penuh

14 hari

Membiarkan penopang drophead di tempatnya memberikan sokongan aktif. Mengalih keluar prop tradisional dan menggantikannya menghasilkan pengoresan semula. Reshoring memperkenalkan risiko teruk pesongan mikro. Ia boleh menyebabkan keretakan mikro usia awal dalam papak konkrit. Soring aktif mengekalkan sokongan berterusan, menghapuskan jurang pemindahan beban berbahaya yang berkaitan dengan kaedah reshorring tradisional. Apabila prop ditanggalkan dan diganti, papak itu melencong seketika di bawah beratnya sendiri, yang boleh menjejaskan matriks struktur sebelum ia mencapai kekuatan reka bentuk penuh.

Ujian kematangan konkrit di tapak mengesahkan kekuatan mampatan awal usia yang mencukupi. Anda mesti mengesahkan kekuatan ini sebelum memulakan keluaran drophead. Gunakan penderia kematangan yang dibenamkan dalam papak atau lakukan pemecahan silinder untuk mengumpulkan data yang tepat. Jangan sekali-kali bergantung semata-mata pada masa berlalu, kerana suhu ambien, kelembapan dan reka bentuk campuran tertentu sangat mempengaruhi kematangan konkrit sebenar. Cuaca sejuk mencurah, misalnya, akan melambatkan tetingkap pelucutan selamat dengan ketara berbanding penempatan musim panas.

Menyumber Pembekal Formwork Papak Keluli Modular: Kriteria Penilaian Utama

Jabatan kejuruteraan pembekal anda sama pentingnya dengan perkakasan itu sendiri. Pemodelan 3D, pengiraan galas beban dan susun atur grid tersuai mengendalikan geometri papak yang tidak teratur dengan berkesan. yang mantap Perkhidmatan perancangan teknikal acuan menghalang kelewatan tapak. Ia memastikan krew anda mempunyai lukisan pemasangan yang tepat untuk kawasan kompleks seperti panel jatuh, teras lif atau tepi papak melengkung. Tanpa pelan susun atur terperinci, kru lapangan membuang masa memotong kepingan pengisi dan menambah baik sambungan.

Anda mesti menilai pertukaran material apabila menilai ketahanan komponen. Sistem keluli modular menawarkan kapasiti beban yang lebih tinggi dan jangka hayat yang lebih lama. Sistem hibrid rasuk kayu atau H20 menawarkan kelebihan berat yang berbeza tetapi mungkin merosot lebih cepat dalam penggunaan berat. Bekerjasama dengan terkemuka pembekal acuan papak keluli modular memastikan anda menerima komponen yang mampu menahan kayuhan berbilang tingkat yang ketat. Rangka keluli menentang penyalahgunaan harian pukulan tukul, pengendalian kren, dan percikan konkrit jauh lebih baik daripada kayu yang tidak dilindungi.

Pengurusan logistik dan inventori pembekal juga memainkan peranan penting. Keupayaan untuk menghantar alat ganti, prop tambahan atau panel pengisi khusus dengan notis singkat memastikan projek mengikut jadual. Nilaikan kapasiti halaman tempatan pembekal dan rekod prestasi mereka untuk penghantaran tepat pada masanya. Sesuatu sistem hanya sepantas ketersediaan komponennya.

Selain itu, periksa kualiti borang yang dihadapi oleh pembekal. Papan lapis tindanan berketumpatan tinggi (HDO) atau bahagian muka plastik komposit menentukan kemasan konkrit akhir. Jika spesifikasi seni bina memerlukan siling konkrit terdedah, pembekal mesti menyediakan panel yang menghasilkan permukaan licin, bebas cela, meminimumkan keperluan untuk pengisaran dan tampalan selepas tuang yang mahal.

Risiko Pelaksanaan dan Strategi Mitigasi

Sistem drophead memerlukan urutan pemasangan yang tepat untuk berfungsi dengan selamat. Latihan di tapak yang disediakan pembekal menghalang penguncian yang tidak betul atau terjatuh pramatang. yang boleh dipercayai Sistem acuan papak drophead berprestasi terbaik dengan pengendali terlatih. Krew yang tidak terlatih boleh memaksa komponen, membawa kepada kerosakan peralatan atau pengagihan beban yang tidak selamat. Penyelia lapangan mesti menguatkuasakan pematuhan ketat kepada manual pemasangan pengeluar.

Melepaskan drophead secara ganas berisiko terkelupas konkrit atau kerosakan panel. Pekerja mesti menurunkan mekanisme dengan lancar menggunakan alat pukulan yang ditetapkan. Ejen pelepas acuan yang digunakan secara tidak betul mengkompaun risiko ini, menyebabkan panel melekat pada konkrit pengawetan. Kawalan kualiti yang ketat semasa fasa jatuh melindungi kedua-dua permukaan papak siap dan inventori peralatan mahal anda. Kru hendaklah membersihkan tepi panel serta-merta selepas menanggalkan untuk mengelakkan pembentukan konkrit yang menghalang pemasangan masa hadapan.

Nilaikan penyepaduan perlindungan tepi sebelum memuktamadkan pilihan sistem anda. Prosedur pendirian selamat dari bawah memastikan pematuhan dengan OSHA atau mandat keselamatan serantau. Sistem ini harus membenarkan pekerja memasang pagar dan panel tanpa mendedahkan diri mereka kepada bahaya jatuh terdepan. Kipas tangkapan keselamatan bersepadu dan skrin perimeter sering diikat terus ke dalam sistem papak modular, menyediakan sampul keselamatan yang komprehensif untuk keseluruhan dek.

Beban angin memberikan satu lagi risiko pelaksanaan, terutamanya pada struktur bertingkat tinggi. Sebaik sahaja panel dilucutkan, mereka bertindak seperti layar jika tidak diamankan dengan betul. Wujudkan protokol yang jelas untuk mengikat panel dan rasuk yang longgar serta-merta selepas fasa jatuh. Jangan biarkan bahan mendatar yang dilucutkan tidak selamat di atas geladak tinggi semalaman.

Kesimpulan

Kerja acuan papak drophead kekal sebagai keperluan yang ketat untuk projek bertingkat tinggi atau tapak besar. Jadualkan pemampatan dan penggunaan semula bahan menghasilkan pulangan yang besar. Pembeli mesti mengutamakan pembekal yang menawarkan perancangan teknikal yang mantap, kapasiti beban yang boleh disahkan dan mekanisme pelucutan separa yang lancar.

  • Audit masa kitaran papak semasa anda untuk mengenal pasti kesesakan tertentu dalam proses pelucutan anda.

  • Kumpulkan lukisan struktur untuk projek anda yang akan datang untuk dikongsi dengan bakal pembekal bagi perancangan susun atur yang tepat.

  • Minta reka letak teknikal perbandingan dan unjuran masa kitaran daripada jurutera acuan yang disenarai pendek.

  • Jadualkan demonstrasi di tapak untuk menilai mekanisme penurunan secara fizikal dan menilai berat komponen.

Soalan Lazim

S: Apakah masa pelucutan minimum untuk acuan papak drophead?

J: Panel soffit papak dan rasuk lazimnya boleh dilucutkan dalam 3 hari, dengan syarat konkrit mencapai kekuatan usia awal yang diperlukan. Penyangga menegak mesti kekal di tempatnya selama 7 hingga 14 hari bergantung pada rentang dan kod struktur tempatan.

S: Bagaimanakah sistem acuan papak drophead mengurangkan jumlah inventori peralatan?

J: Sistem membenarkan pelucutan separa. Pekerja mengalihkan panel mendatar dan rasuk lebih awal dan memindahkannya ke tingkat seterusnya. Alat peraga menegak tinggal di belakang. Kitaran penggunaan semula ini secara drastik mengurangkan bilangan panel yang diperlukan di tapak.

S: Bolehkah acuan drophead digunakan untuk papak pasca-tegang?

A: Ya, ia sangat serasi. Pasukan kejuruteraan mesti mengira pengagihan beban tertentu. Masa fasa jatuh mesti sejajar dengan jadual penegasan tendon untuk memastikan keselamatan struktur.

S: Apakah perbezaan antara pelucutan separa dan pelucutan total?

J: Pelucutan separa melibatkan penyingkiran berperingkat elemen mendatar sambil membiarkan sokongan menegak aktif. Jumlah pelucutan memerlukan penyingkiran serentak semua penyolong dan acuan sebaik sahaja papak mencapai kekuatan reka bentuk penuh.

S: Bagaimanakah cara saya mengira ROI bagi penyelesaian acuan papak bertingkat tinggi?

J: Kira jumlah masa kren yang dijimatkan dan pengurangan dalam jam buruh. Faktorkan keperluan penyewaan bahan berkurangan disebabkan penggunaan semula panel awal. Akhir sekali, ukur nilai kewangan pemampatan jadual awal.

S: Adakah sistem drophead keluli modular serasi dengan rasuk H20 kayu?

J: Ya, banyak pembekal menawarkan sistem hibrid. Ini menggunakan drophead khusus yang direka khusus untuk menangkap dan mengamankan kayu standard H20 atau rasuk sekunder aluminium dengan selamat.

Yancheng Lianggong Formwork Co., Ltd, yang diasaskan pada 2010, ialah pengeluar perintis yang terlibat terutamanya dalam pengeluaran dan penjualan acuan & perancah.

Pautan Pantas

Kategori Produk

Hubungi

Tel: +86-18201051212
Tambah:No.8 Jalan Shanghai, Zon Pembangunan Ekonomi Jianhu, Bandar Yancheng, Wilayah Jiangsu, China
Tinggalkan pesanan
Hubungi Kami

Hak Cipta © 2023 Yancheng Lianggong Formwork Co., Ltd. Teknologi oleh LeadongSitemap
